恒久グラウト「パーマロック・ASFシリーズ」
2025/09/09 更新施工事例・施工実績
代表的な公共工事実績
| 工事名称 | 八代港(外港)岸壁(-14m)改良工事 |
|---|---|
| 施工場所 | 熊本県八代市新港町 |
| 対象工事の目的 | 供用中の重要港湾に対しての液状化対策地盤改良工事 |
| 施工年度 | 2011年度 |

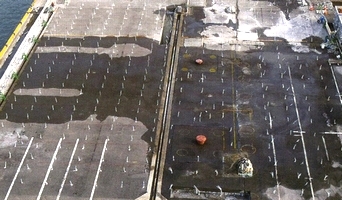

| 採用理由 | 既に供用されている重要港湾の液状化対策工事として、既設岸壁背後の埋立地盤を地盤改良するには大型機械の導入は難しく、また既設構造物もあり、開削による工事も不可能であったため、薬液注入工法が採用された。注入材には長期耐久性が必須であり、恒久グラウト「パーマロック」が採用され、超多点注入工法で注入した。 |
| 施工後の評価 | 注入完了後にボーリングコアによる改良強度、液状化強度比の確認を行ったが、いずれも設計値を満足する結果を得ることが出来た。また、施工注入時には動態観測を実施し、既設構造物への影響を監視していたが、既設構造物への影響も全くなかったことが評価された。 |
主な工事実績
| 発注者名 | 施工年度 | 工事名称 | 用途 |
|---|---|---|---|
| 東北地方整備局 仙台塩釜港湾事務所 | 2006年 | 仙台塩釜港仙台港区中野地区岸壁(-10m)(改良)工事 | 液状化対策 |
| 近畿地方整備局 大阪港湾・空港整備事務所 | 2010年 | 大阪北港南地区岸壁(-15m)(c-11)改良工事 | 液状化対策 |
| 千葉県 千葉港湾事務所 | 2007年 | 千葉港改修工事(岸壁改良) | 液状化対策 |
| 兵庫県 西宮土木事務所 | 2020年 | 兵庫県東流域下水汚泥広域処理場他 防潮堤整備工事(その6)(液状化対策工事) | 液状化対策 |
| 北海道開発局 稚内開発建設部 | 2020年 | 枝幸港南防波堤改良 その他工事の内置換工・薬液注入工事 | 地盤強化 |
| 九州地方整備局 下関港湾事務所 | 2020年 | 下関港(西山地区)岸壁(-12m)(改良)工事 | 液状化対策 |
| さいたま市水道局 | 2020年 | 災害用貯水タンク液状化対策工事 | 液状化対策 |
| 東海農政局 矢作川総合第二期農地防災事業所 | 2017年 | 矢作川総合二期地区西井筋液状化対策 | 液状化対策 |
| 香川県 | 2018年 | 香川県庁舎東館耐震改修工事 | 地盤強化 |
| 宮崎県 宮崎土木事務所 | 2019年 | 小松川護岸補強対策工事 | 地盤強化 |
